新进展!事关一批水利、电网工程建设

字体: 放大字体  缩小字体 发布日期:2022-10-25  浏览次数:89

  近日

  新疆一批水利、电网工程建设

  有了新进展

  库尔干水利枢纽工程

  自治区重点水利工程库尔干水利枢纽工程的咽喉工程——发电洞及导流洞联合进水口日前顺利开挖至建基面,如期转入混凝土施工阶段。

  库尔干水利枢纽工程位于克孜勒苏柯尔克孜自治州阿克陶县境内,地处库山河中游河段,是国家“十四五”规划建设的山区控制性骨干枢纽工程,也是国务院确定的150项重大水利工程之一。新疆水利水电勘测设计研究院有限责任公司以总承包形式承担该工程建设任务。

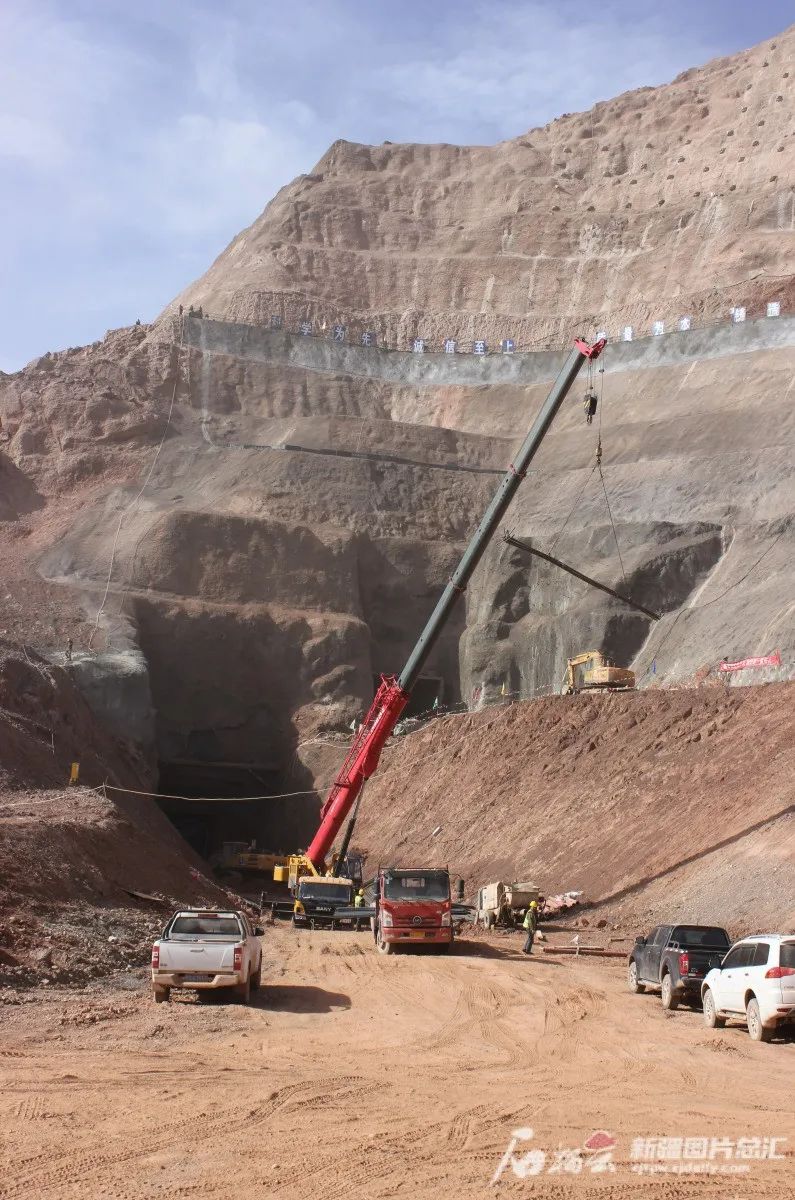

库尔干水利枢纽工程发电洞及导流洞联合进水口施工现场。受访者供图

  连日来,库尔干水利枢纽工程建设现场热火朝天,6台大型挖掘机、20辆拉运自卸车井然有序施工。历经60个日夜的鏖战,该工程发电洞及导流洞联合进水口顺利完成节点目标。

  该工程联合进水口位于河道右岸紧邻大坝右坝肩,边坡高67.5米,分为7级,边坡岩性为砂质泥岩及砂卵砾石,总开挖量31万立方米。联合进水口作为库尔干水利枢纽工程关键线路上的重点控制性部位,是导流泄洪工程的重要组成部分,也是截流目标能否按期实现的咽喉工程。

  库尔干水利枢纽工程联合体总承包项目部负责人贺范中介绍,下一步将细化工作措施,持续提升施工安全和质量水平,全面保障工程按照既定时间节点稳步推进。

  该工程总投资17.05亿元,水库总库容1.24亿立方米,坝顶高程2109.50米,最大坝高82米,电站装机容量2.40万千瓦,建设工期48个月,于2021年10月15日开工建设。

  哈密抽水蓄能电站工程

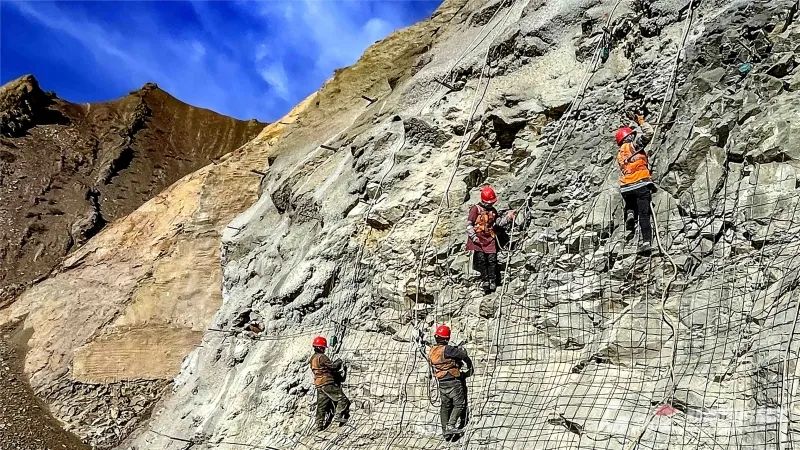

10月20日,工人在哈密抽水蓄能电站建设项目泄洪排沙洞出口边坡开展支护工作。仝帆摄

  连日来,在哈密抽水蓄能电站建设项目现场,贴坡施工、洞壁浇筑、道路开凿等工作有序展开,建设者们全力以赴加紧施工,确保入冬前完成今年室外施工任务,推动工程早日建成投用。

10月21日,在哈密抽水蓄能电站建设项目工地拍摄的交通洞施工现场。仝帆摄

  哈密抽水蓄能电站位于哈密市伊州区天山乡三道沟村,是自治区重点项目。该电站主要由下水库、上水库、输水系统、地下发电机组厂房和地面开关站等组成,动态投资82.3亿元,2019年开工建设,设计安装4台30万千瓦发电机组,总装机容量120万千瓦,年发电量为13.68亿千瓦时,相当于每年减少原煤消耗23.9万吨,减排二氧化碳59.6万吨。电站主要承担新疆和西北电网的调峰、调频、储能、系统备用等任务,保障电网安全稳定运行。

  750千伏乌渠乌彩改接工程

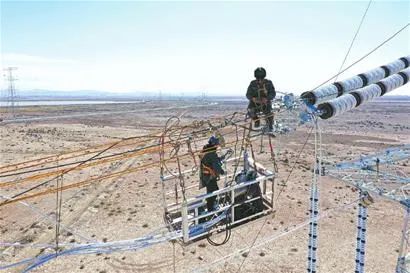

在750千伏乌渠乌彩改接工程建设现场,工作人员在高空开展断线压接作业。康建国摄

  10月19日,随着乌彩(乌鲁木齐至五彩湾)一二线、乌渠(乌鲁木齐至五家渠)一二线全部完成送电,历时130天建设的750千伏乌渠、乌彩改接工程正式投运。

  工程投运后,可提升乌鲁木齐、昌吉电网及南、北疆200万千瓦的受电能力,送电能力提升至600万千瓦,保障以上地区过冬期间用电负荷需求。

  记者从国网新疆电力有限公司了解到,750千伏乌渠、乌彩改接工程全线新建铁塔29基,架线12.53公里,拆除同塔双回旧塔2基,拆除原乌彩线、乌渠线部分导线及金具。

  按照计划,工程从开工到竣工投运仅有4个月工期。为确保建设任务顺利完成,国网新疆电力有限公司将其作为“一号工程”,在40天内完成了可研、初设、核准备案工作。

  “为了确保工程建设任务顺利推进,我们提前与属地公司等进行沟通,在做好疫情防控措施的前提下,分批次增派管理及施工人员,按照‘点对点’的方式将物资、人员、作业设备专车送达现场。”该工程业主项目经理康建国说,同时,组织各参建单位多次优化施工方案,确保多个作业面同步施工,有序衔接,提高施工效率及进度,跑出了电网建设的“加速度”,确保了工程按时投运。
